装修工期越短越好?老师傅终于说出了真相!

九创装饰孙欣 2017-12-14 14:44:29

新房到手,自然是希望可以马上入住。工期就成了大家格外关注的问题,工期长短也有所差异。今天我们就为大家讲一下工期安排,一般的装修工期与这个差不了多少

1.主体拆改:1-2天

主体拆改包括拆墙、砌砖、铲墙皮等。小户型的拆改动作一般仅需要1-2天就可以了,需要大改的房型可能需要3-4天,如果家里不需要进行拆改,就可以省去这部分的时间了。

这里需要注意:

承重墙和阳台墙是不可以随便拆除的。

2.水电改造:5-10天

一般水电改造包括四个工程:水电开槽→布管穿线→安装底盒→水电封槽。

在这里有以下几点需要大家留意:

1.新旧电线的串联使用会加速旧电线的老化,所以建议大家最好可以使用新电线。

2.在水电工程中还额外需要对橱柜进行第一次测量

3.泥瓦工程:10天左右

泥瓦工程包括厨卫防水、瓷砖铺贴等项目,一般在10天左右,如果防水没有通过验收,时间可能更长。

在这个过程中还涉及以下三个环节的安装:

1.门栏大理石窗台的安装:门栏石的安装可以和地砖一起完成,也可以在铺地砖之后。

2.地漏的安装:地漏是家装五金中第一个出场的,因为它要和地砖配合安装。

3.瓦工做完之后,可以进行橱柜的第二次测量了。

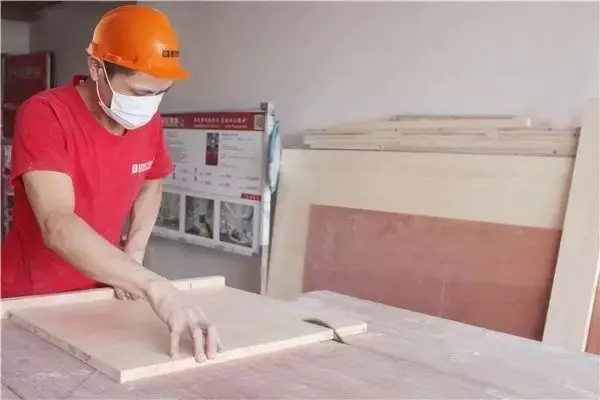

4.木工工程:10天左右

木工施工主要是做吊顶、橱柜、木门、地板等,时间长的可能需要20天,有的直接买成品家具的时间花费更短

这里提醒大家

1.如果地板是由厂家来安装的话,最后可以提前几天送过来适应环境温度和湿度,以免发生变形。

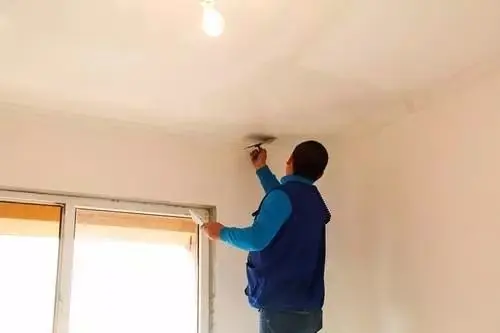

5.油漆工程:10天左右

由于刷漆一般需要等腻子干后,才能刷底漆与面漆,且有时还需刷几遍,因此工期长短也需10天左右。

6.安装收尾:10天左右

安装收尾阶段包括各种卫浴洁具的安装、橱柜的安装等等,如果材料能及时进场,一般几天就可搞定,然后就是做好开荒保洁,硬装正式结束。

免责声明:本文仅代表作者观点,不代表房天下立场。本文系作者授权房天下房产圈发表,未经许可,不得转载。

精彩评论(0)

回复 还可以输入100

关于我们网站合作联系我们招聘信息房天下家族 网站地图意见反馈手机房天下开放平台服务声明加盟房天下
Copyright © 北京拓世宏业科技发展有限公司
Beijing Tuo Shi Hong Ye Science&Technology Development Co.,Ltd 版权所有
违法和不良信息举报电话:010-56318764 举报邮箱:jubao@fang.com
返回顶部
意见反馈
